Seguimiento de las actualizaciones del ciclo de vida de sus componentes críticos

No se puede sustituir lo que no se controla. Una gestión eficaz del ciclo de vida es clave para mantener el buen funcionamiento de las operaciones y reducir los costes empresariales. Los productos al final de su vida útil y los componentes obsoletos tienen la capacidad de causar grandes trastornos si no se gestionan de forma proactiva.

El calendario del ciclo de vida de los productos de EU Automation ofrece información práctica que ayuda a las empresas a realizar un seguimiento de los componentes críticos de los principales fabricantes del sector. Si se mantiene al día de las actualizaciones del ciclo de vida, podrá reducir los riesgos, agilizar las compras y mantener la producción en marcha de forma eficaz.

¿Por qué es importante la gestión del ciclo de vida?

Mediante la gestión del ciclo de vida, los equipos de compras y mantenimiento pueden ver exactamente las fases del ciclo de vida que atraviesan los equipos de automatización en cada momento. Las actualizaciones periódicas de los fabricantes sobre componentes activos, en fase de retirada y obsoletos ayudan a los equipos a anticiparse a los cambios.

Conocer la situación desde el principio ayuda a gestionar el inventario de forma estratégica, a realizar actualizaciones a tiempo y a evitar costosas compras de emergencia de piezas difíciles de encontrar. La gestión proactiva de estas transiciones permite mantener un rendimiento operativo estable y evitar tiempos de inactividad.

Explorar las actualizaciones del ciclo de vida por fabricante

EU Automation suministra piezas de las principales marcas mundiales de automatización, lo que simplifica sus compras. Hemos dado prioridad a los fabricantes cuyas transiciones de ciclo de vida tendrán mayor influencia debido a su presencia a gran escala en la industria. Este resumen proporciona un acceso rápido a los detalles importantes del ciclo de vida de estos fabricantes:

Esta guía ofrece un acceso directo a los datos del ciclo de vida. También proporciona soluciones de aprovisionamiento para quienes planifican actualizaciones, gestionan equipos heredados o buscan componentes obsoletos. Con la red mundial de EU Automation, puede gestionar eficazmente los riesgos de obsolescencia y garantizar la continuidad de las operaciones.

Comprender los modelos de ciclo de vida de los OEM

Los fabricantes utilizan distintos términos y plazos para la gestión del ciclo de vida de los productos, lo que puede crear confusión. Las fases más comunes del ciclo de vida son: activo, clásico, limitado, descatalogado y obsoleto. La planificación de las sustituciones, la asistencia técnica y la disponibilidad de piezas de repuesto se ven afectadas de forma diferente en cada nivel. Mientras que algunos fabricantes de ofrecen periodos limitados de "última compra", otros proporcionan una asistencia más prolongada una vez que el producto deja de fabricarse.

Visual que ilustra las fases de las diferentes etapas del ciclo de vida de los OEM, entre ellos Siemens, Lenze, ABB, Omron y Mitsubishi Electric.

EU Automation ha recopilado un glosario claro de términos del ciclo de vida para simplificar la terminología de los fabricantes. Con la ayuda de este glosario, comprenderá mejor cada etapa, lo que le facilitará la gestión de las transiciones del ciclo de vida.

Calendario del ciclo de vida de los componentes críticos

Siemens: Gestión del ciclo de vida de PLC, HMI y pasarelas

Los equipos de Siemens, ampliamente utilizados en la fabricación mundial, incluyen productos como el S7-300 y el ET 200M que se acercan a fases críticas de su ciclo de vida. Siemens publica periódicamente avisos detallados sobre el final de la vida útil de los productos y los plazos de retirada. El seguimiento de los estados del ciclo de vida de los componentes de Siemens permite un aprovisionamiento proactivo y reduce el tiempo de inactividad y los riesgos de la cadena de suministro. A continuación se incluye un gráfico que ofrece una visión general de los datos de vida útil de las familias de piezas de Siemens más demandadas por nuestros clientes.

Diagrama de Gantt para visualizar las fases del ciclo de vida de los componentes críticos de Siemens

*Las fechas y fases se han extraído de boletines actuales de OEM y fuentes fiables, pero pueden cambiar sin previo aviso. Utilícelos únicamente como orientación cuando busque y obtenga componentes.

  • SIMOTION D445-2/D455-2
  • SIMATIC HMI KTP400F Mobile
  • SIMATIC HMI Comfort Panels 15-22"
  • SINAMICS Connect 300 IoT Gateway
  • SIMATIC S7-300 y ET 200M
  • S7-1500 (1511, 1513, 1515 y 1516) CPUs
  • ET 200SP (1510SP y 1512SP) CPUs

Ver disponibilidad de productos Siemens en EU Automation

ABB: Etapas del ciclo de vida de los accionamientos industriales

Los convertidores industriales de ABB, incluidos el ACS800 y el ACS355, son componentes críticos para las aplicaciones de control de motores en todo el mundo. ABB define claramente las etapas del ciclo de vida: Activo, Clásico, Limitado y Obsoleto, cada uno con condiciones específicas de soporte y disponibilidad. Mantenerse informado de los estados del ciclo de vida de ABB permite gestionar mejor los equipos antiguos y evitar problemas inesperados de aprovisionamiento. Las familias de piezas ABB que nuestros clientes buscan con más frecuencia tienen su información sobre el ciclo de vida destacada a continuación.

Diagrama de Gantt que ilustra el proceso de gestión del ciclo de vida de ABB con fases como activa, clásica, limitada y obsoleta.

*Las fechas y fases se han extraído de boletines actuales de OEM y fuentes fiables, pero pueden cambiar sin previo aviso. Utilícelos únicamente como orientación cuando busque y obtenga componentes.

  • Tipo de producto ACS800 (basado en hardware multidrive ACS600)
  • ACS355 Drives

Explore la disponibilidad de convertidores ABB en EU Automation

Lenze: Guía de ciclo de vida para servoaccionamientos y variadores vectoriales

Los variadores vectoriales de Lenze, incluidas las series 8200 Vector, 9300 Servo y 9400 HighLine, son habituales en la automatización industrial. Hoy en día, muchos de estos accionamientos se consideran piezas de equipos heredados, y están pasando a etapas posteriores del ciclo de vida. El claro modelo de ciclo de vida de Lenze (Activo, Clásico, Limitado y Descatalogado) detalla el servicio y la disponibilidad de piezas.

La gestión cuidadosa de las transiciones del ciclo de vida de Lenze evita tiempos de inactividad imprevistos y problemas de abastecimiento de emergencia. A continuación encontrará un gráfico con los datos del ciclo de vida de las familias de piezas de Lenze más demandadas por nuestros clientes.

Diagrama de Gantt de la gestión del ciclo de vida de Lenze que muestra las etapas de la Fase 0 a la Fase 4.

*Las fechas y fases se han extraído de boletines actuales de OEM y fuentes fiables, pero pueden cambiar sin previo aviso. Utilícelos únicamente como orientación cuando busque y obtenga componentes.

Explore las piezas disponibles de Lenze en EU Automation

Mitsubishi Electric: Etapas del ciclo de vida de los PLC MELSEC

Muchos sistemas de automatización dependen de los PLC de las series MELSEC-Q/L, FX3GE y Alpha & L de Mitsubishi Electric. Estos productos están actualmente en transición a través de las fases Activo, Producción discontinuada, Mantenimiento y Obsoleto. Comprender las fases del ciclo de vida de Mitsubishi permite un aprovisionamiento proactivo, reduciendo significativamente los riesgos operativos. A continuación, encontrará un gráfico que destaca los datos del ciclo de vida de las familias de piezas de Mitsubishi Electric más demandadas por nuestros clientes.

Diagrama de Gantt cronológico que muestra las fases de gestión del ciclo de vida de Mitsubishi Electric, desde la asistencia activa hasta el final de la vida útil.

*Las fechas y fases se han extraído de boletines actuales de OEM y fuentes fiables, pero pueden cambiar sin previo aviso. Utilícelos únicamente como orientación cuando busque y obtenga componentes.

  • Fuentes de alimentación para PLC de las series Alpha y L
  • MELSEC-Q/L y NZ2 Modules (varios)
  • MELSEC FX3GE PLC
  • MELSEC-Q Series C Controller Modules

Ver disponibilidad de Mitsubishi Electric en EU Automation

Omron: gestión del ciclo de vida de los PLC y módulos de E/S de la serie CJ

Los módulos CJ1W de Omron, ampliamente utilizados en la producción automatizada, están experimentando actualmente transiciones clave en su ciclo de vida. Omron identifica claramente las fases del ciclo de vida: Activo, Discontinuado, Descatalogado y Obsoleto. Las actualizaciones oportunas del estado del ciclo de vida de Omron permiten una planificación eficaz, un aprovisionamiento proactivo y un rendimiento operativo continuo. A continuación, destacamos la información sobre el ciclo de vida de las familias de piezas de Omron más solicitadas por nuestros clientes.

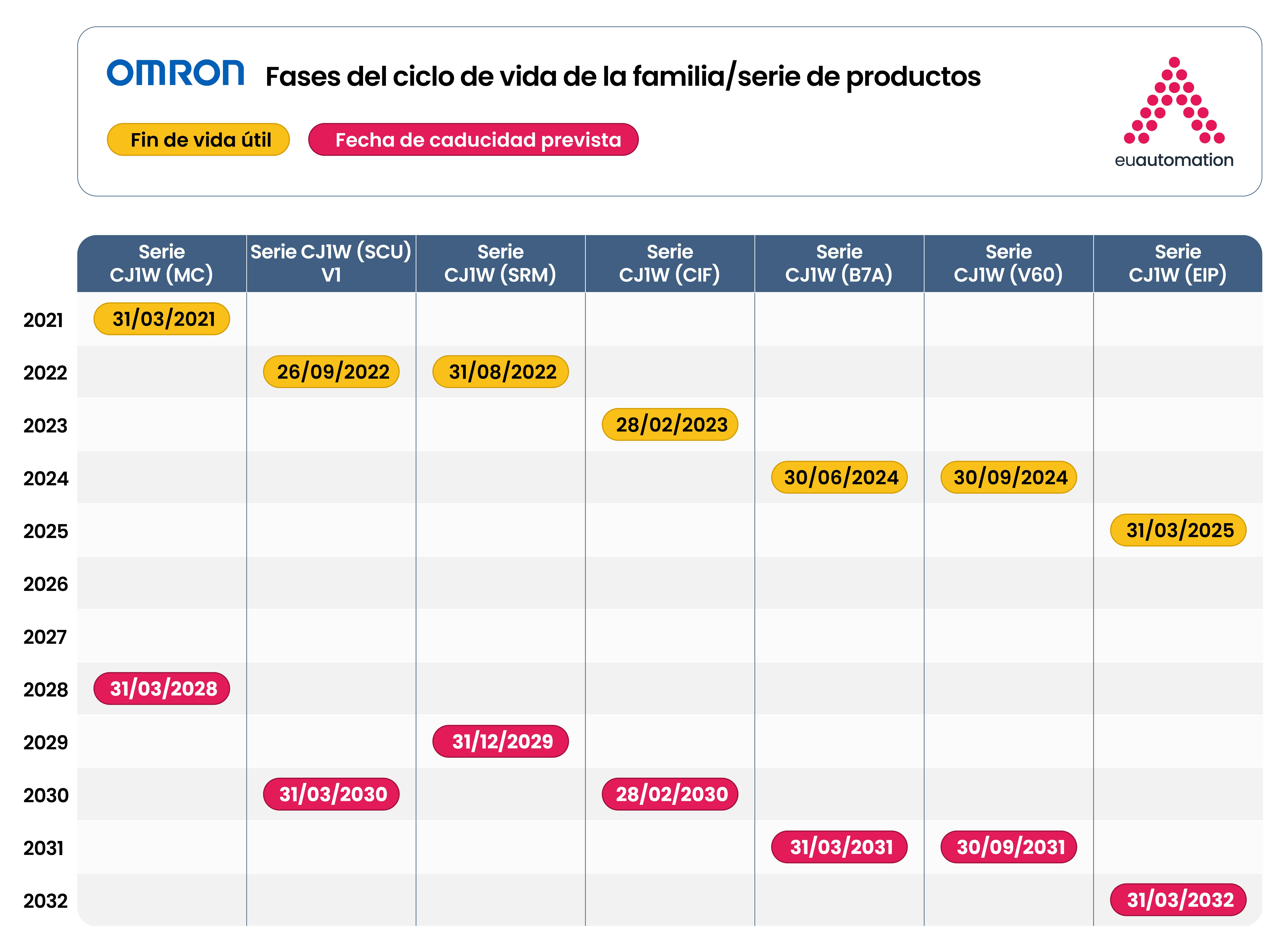

Imagen de Gantt de gestión del ciclo de vida de Omron que ilustra etapas fundamentales como el desarrollo, el funcionamiento, el mantenimiento y la retirada.

*Las fechas y fases se han extraído de boletines actuales de OEM y fuentes fiables, pero pueden cambiar sin previo aviso. Utilícelos únicamente como orientación cuando busque y obtenga componentes.

  • Serie CJ1W (B7A)
  • Serie CJ1W (CIF)
  • Serie CJ1W (EIP)
  • Serie CJ1W (MC)
  • Serie CJ1W (SCU) V1
  • Serie CJ1W (SRM)
  • Serie CJ1W (V60)

Ver disponibilidad de Omron en EU Automation

Colmar las lagunas de obsolescencia con la EU Automation

EU Automation le ayuda a salvar la distancia entre la obsolescencia y la producción en curso. Incluso después de que expire el soporte de los fabricantes de equipos originales, podemos suministrar de forma fiable equipos antiguos y componentes obsoletos a través de nuestra amplia red mundial. Podemos ayudarle a encontrar PLC, servoaccionamientos y otras piezas de automatización difíciles de encontrar. Nuestro objetivo es ayudarle a que sus operaciones sigan funcionando sin interrupciones.

Controle los riesgos del ciclo de vida con la gestión del ciclo de vida

Una gestión eficaz del ciclo de vida respalda una planificación operativa proactiva. EU Automation ayuda a salvar la brecha entre las notificaciones y las acciones del ciclo de vida de los OEM, apoyando sus esfuerzos para abastecerse de componentes críticos y mantener el tiempo de actividad.

Marque esta página, compártala con sus colegas y consulte a menudo las actualizaciones. Con EU Automation, puede gestionar con confianza las transiciones del ciclo de vida, optimizar los procesos de adquisición y minimizar los tiempos de inactividad de la producción.
